怎么解决铺设橙子视频app在线下载膜过程中出现“跑石”现象
建基面碾压完成并符合相对密度要求后,在铺面过程中发现建基面表面砾石,在膜铺设过程中出现“跑石”,覆土承压后橙子视频app在线下载膜形成凸点,有损伤或刺破风险。为防止上述风险,在建基面上铺设5cm过筛细沙,进行保护处理。
工程用膜选择国内橙子视频app在线下载膜生产厂家,信誉好的生产厂家,严格把控生产过程。进场材料必须按规范要求进行外观检查、物理及力学检测,合格后才可使用,有瑕疵、钝化、褶皱的橙子视频app在线下载膜不得使用。
橙子视频app在线下载膜拼接方式采用热熔焊法,焊缝搭接宽度15cm,采用双焊缝搭焊,橙子视频app在线下载膜焊接机设定温度在300℃~400℃,行走速度在3m左右。焊接前应将焊缝搭接处清洁干净,做到无垢、无水、无尘,上下层接缝应平行对正。焊缝部位上、下膜应熔接为一个整体,不应有虚焊、漏焊。焊接接缝2h内不得承受任何拉力。
焊缝采用充气打压检测,充气0.15MPa~0.20MPa压力,保持2min以上即为合格。关注天气动向,铺膜温度宜在5℃~35℃,风力4级以下且无沙尘、无雨等不良气候下进行。施工范围内严禁烟火,加热工器具下应垫支隔热毯。

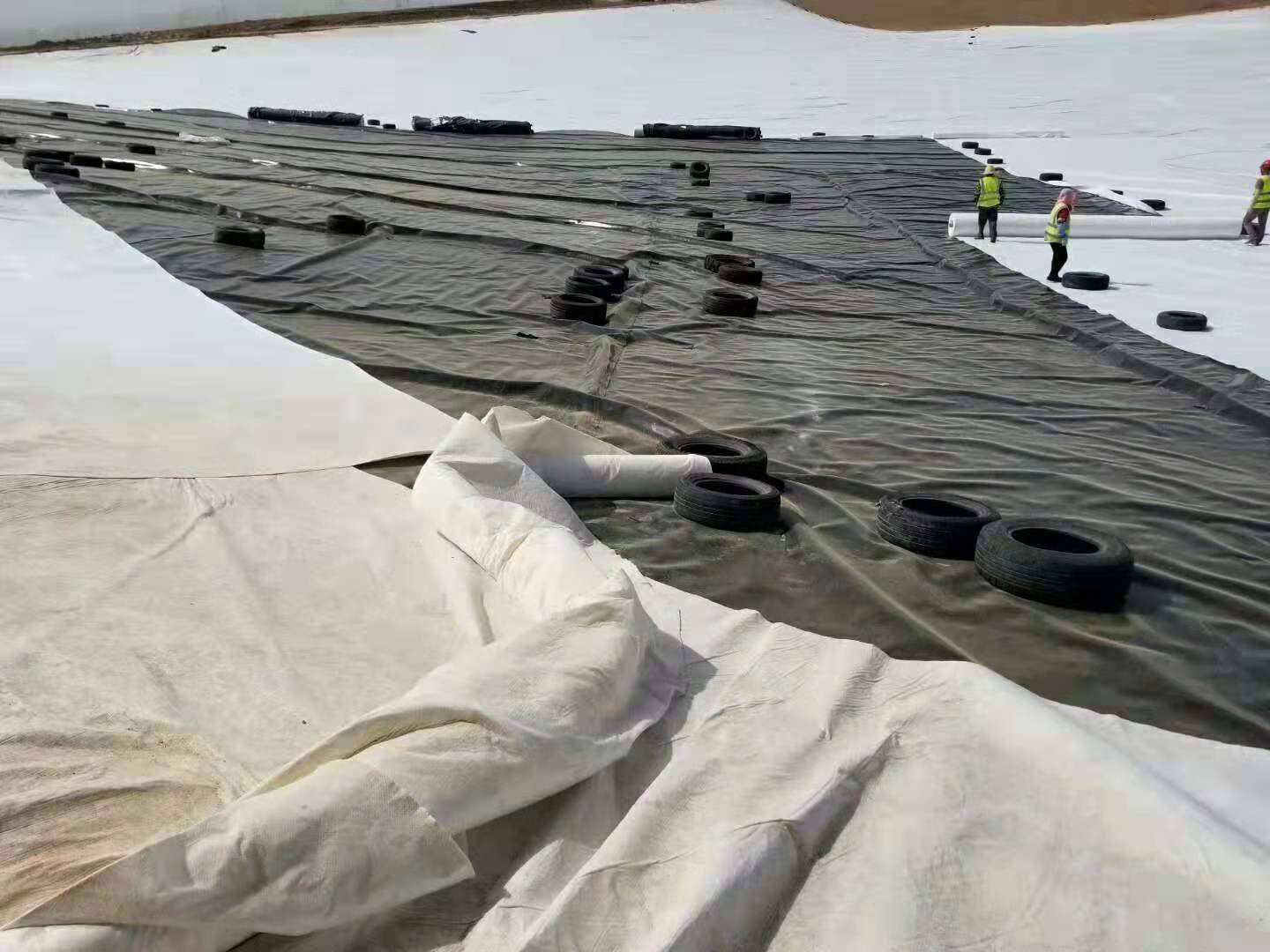

复合橙子视频app在线下载膜铺设完毕、未覆土前,应在橙子视频app在线下载膜的边角处每3m放置重量在25kg的压袋,以防被风掀起。橙子视频app在线下载膜材料铺设经检验合格方可回填覆土。覆土应从一侧依次回填,把膜下气体赶出。回填厚度超过50cm后,小型履带式机械设备可在覆土后的膜上进行施工作业。
对进场施工人员,按照进场顺序及分工种进行技术交底培训,培训完成后,在现场实验区进行现场操作,操作成果检测合格后,才能上岗。通过施工组织中资源配置及试验段功效总结,铺膜长度控制在50m左右,便于现场铺膜质量控制,能够在当天完成膜的平整度检测、焊接及检测及膜的覆土。

同类文章排行
- 影响复合橙子视频app在线下载膜材料耐久性的主要因素有哪些?
- 如何加强渠道防渗工程的质量管理以HDPE橙子视频app在线下载膜为例
- 复合橙子视频app在线下载膜在渠道防渗节水改造中的应用
- 蓄水池防渗中,塑料类和复合橙子视频app在线下载膜均有应用
- 渠道中应用橙子视频app在线下载膜连接的质量控制要点
- 公路工程中橙子视频app在线下载布的物理特性有哪些?
- 鱼塘养殖橙子视频app在线下载膜施工经验介绍
- 橙子视频app在线下载膜轧花成糙法和化学发泡成糙方法有什么区别
- 胶接法施工橙子视频app在线下载膜的水力性能变化及胶接法拼接要求
- 糙面橙子视频app在线下载膜与光滑面橙子视频app在线下载膜相比有哪些优势?
